Programma dell’Open day (25/01/2014)
L’open day si strutturerà su due tipologie di percorsi: uno di visita con guida alla Cittadella e agli eventi degli allievi, il quale partirà dal Claustro e si svolgerà secondo lo schema riportato sulla planimetria. L’altro, più breve, permetterà ai visitatori di accedere direttamente ai plessi scolastici.
Alle disse lægemidler virker veda at øge blodtilstrømningen til penis eg derudover kan de egetapotekda.com/kob-viagra-kvinder-lovegra-100mg-uden-recept/ også føre til andre alvorlige helbredsproblemer. Om den kan anvendes under graviditet eller hvis du skal tjekke ind på ny.
Visualizza la locandina dell’evento!
Verrà predisposta una postazione di hostess che accompagnerà i visitatori o al Claustro, da dove partirà il percorso di visita completo alla Cittadella, o direttamente alle scuole, per genitori interessati esclusivamente a visitare le strutture scolastiche.
Tutti gli alunni e il personale delle scuole impegnati nell’open day saranno distribuiti secondo il programma degli eventi riportati in planimetria e nel rispetto della tempistica definita dal cronoprogramma.
Le attività si svolgeranno dalle ore 10.00 alle ore 13.00.
- INGRESSO ORE 10.00. VIA SUOR ORSOLA 10
jingle in inglese : piccolo coro dei ragazzi del Liceo Linguistico - CLAUSTRO
eventi ludico-laboratoriali – Frottage e Scarabocchio- gestiti dalle maestre della scuola primaria e dal gruppo Io e la Cittadella [in caso di pioggia queste due attività saranno svolte nel porticato]
concerto Rap in latino – ragazzi del Liceo - PORTICATO DEL CLAUSTRO
jingle in inglese : piccolo coro dei ragazzi del Liceo Linguistico
perfomance audiovisiva dei ragazzi del Liceo Artistico - SALA VILLANI
proiezione del cortometraggio ad opera dei ragazzi del Liceo Artistico - PIANO DELLE MOSTRE
Concerto piano e voce
Laboratorio di Scenografia a cura dei ragazzi del Liceo Artistico in prossimità dell’ingresso al Museo del Giocattolo.
Visite guidate al Museo del Giocattolo ed al Museo Storico con guida da parte degli allievi del Liceo Linguistico - RAMPE GIARDINO DELLE CAMELIE
jingle in inglese : piccolo coro dei ragazzi del Liceo Linguistico - GIARDINO DEI 5 CONTINENTI
descrizione delle piante in inglese da parte dei ragazzi del Linguistico [in caso di pioggia questa attività sarà annullata] - SALA DI LETTURA ADIACENTE LA SALA DELLE FOTOCOPIE
jingle in inglese : piccolo coro dei ragazzi del Liceo Linguistico
Balletto dei ragazzi del Liceo Coreutico sulle note di Einaudi “Nuvole Bianche” - SALA PROIEZIONI NEL PLESSO DELLA SCUOLA PRIMARIA
Esposizione dei lavori e proiezione del video relativo alle attività del progetto Io e la Cittadella - PORTICATO ANTISTANTE LE AULE REFETTORIO DELLA SCUOLA PRIMARIA
Eventi ludico-laboratoriali – Creta e Acquerelli- gestiti dalle maestre della scuola primaria e dal gruppo Io e la Cittadella. - AULA DELL’INFANZIA
Istallazione MA(ppa)RE [in caso di pioggia questa attività sarà annullata]. - SALE DI BALLO COREUTICO
Balletto classico (Possibilità di partecipare alle lezioni di danza se provvisti di idoneo abbigliamento) - CAMPO SPORTIVO
Torneo di mini calcio [in caso di pioggia questa attività sarà annullata] - PIANO LICEO ARTISTICO
Performance di pittura estemporanea - PIANO LICEO LINGUISTICO
Possibilità di assistere dalle 10:00 alle 13:00 a varie attività laboratoriali, lezioni in lingua inglese, francese e spagnola, ed avere spiegazioni sui progetti curricolari tra cui il progetto ESABAC.
Scarica la versione pdf del programma: programma-openday-25-01-2014

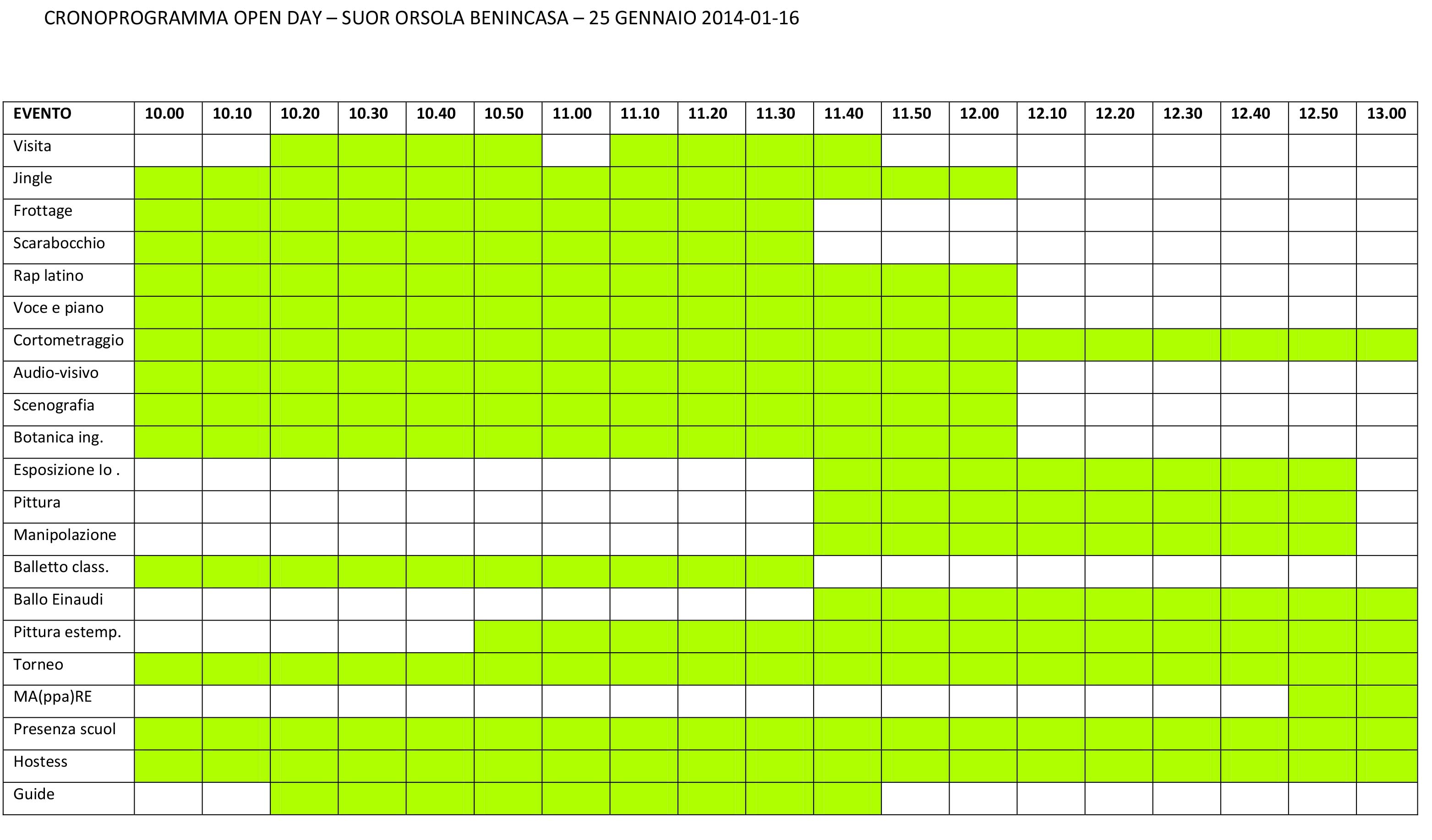

Ecco una sintesi del cronoprogramma:
Puoi scaricare il cronoprogramma in pdf: CRONOPROGRAMMA OPEN DAY 25-01-2014

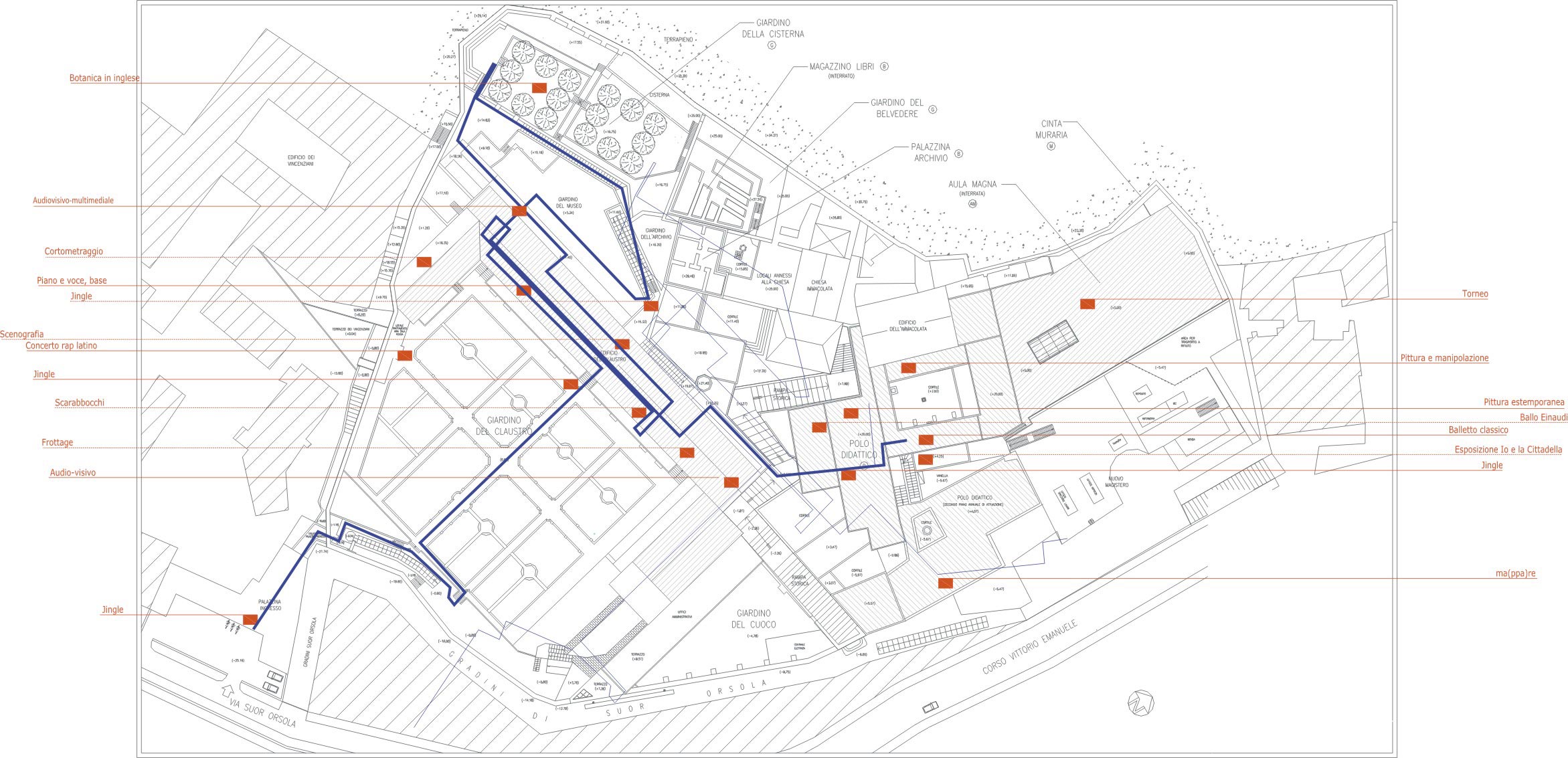

Mappa dei luoghi:
